top of page

香港明塚全指南:功能用途、施工流程、預約規範與合規重點

  • 4月9日
  • 讀畢需時 4 分鐘



香港明塚工程全攻略:由恩福殯儀講解土葬地基結構、功能用途及家屬須知事項。

當摯親離開,我們難免陷於傷痛與茫然之中。除了哀悼與懷念,還要面對許多繁複的安排:選擇墓地、辦理手續、預備落葬事宜。這段路並不容易,尤其其中的「明塚工程」——一項位於墓穴底部、卻關乎長遠安息的重要步驟——更常被家屬忽略。


恩福殯儀 希望透過這份指南,以淺白、溫和的語調,陪您一步一步了解明塚的用途、流程與注意事項,幫助您在思念的同時,也能安心為先人築起一個穩妥安寧的歸所。

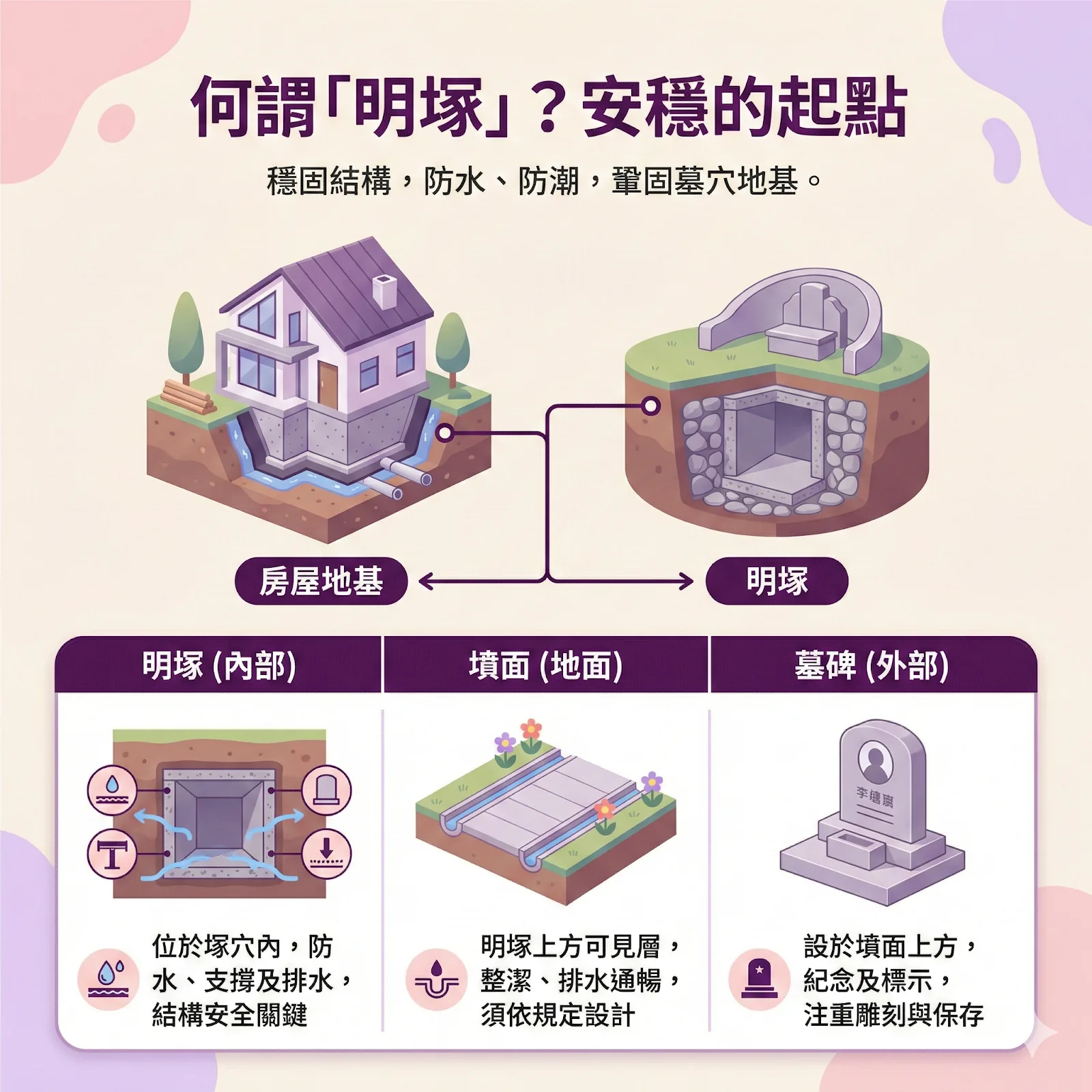

一、 何謂「明塚」?安穩的起點

香港明塚結構圖解:位於墓穴內部的石室或磚室,作為墳面與墓碑的穩固地基,具備排水及支撐功能。

定義:「明塚」是建於墓穴內部的穩固結構,主要以石塊或磚塊配合水泥建成,能有效排水、防潮,並鞏固墓穴地基。


形象比喻:明塚猶如房屋地基,若以家居裝修為例,明塚就如同房屋的防水地台,有了穩實的底層,之後的「墳面」與「墓碑」才能保持平穩與美觀。在墳墓工程中,明塚是「看不見卻最重要」的一部分,讓先人在大地中真正安息,讓家屬無後顧之憂。


明塚 vs 墳面 vs 墓碑區分

部件

位置與用途

重點

明塚(內部)

位於塚穴內,為遺骸提供防水、支撐及排水功能

結構安全最為關鍵

墳面(地面)

明塚上方可見層,保持整潔與排水通暢

須依規定設計排水渠

墓碑(外部)

設於墳面上方,用以紀念及標示先人身分

注重雕刻與保存

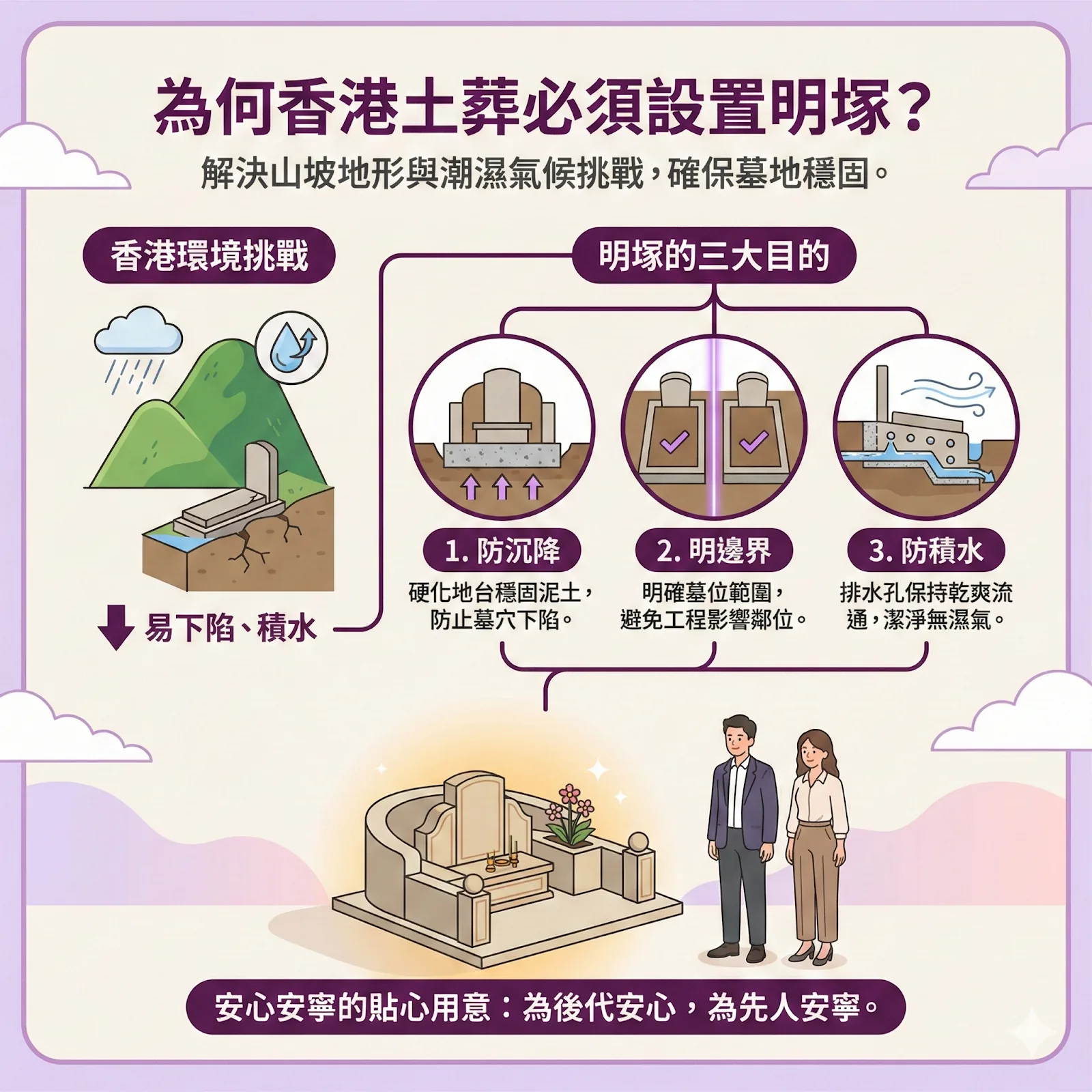

二、為何香港土葬必須設置明塚?

明塚的三大重要功能:防止山坡墓地下陷(防沉降)、明確墓位邊界及透過排水孔設計防止墓穴積水。

香港多為山坡地形,氣候潮濕多雨,若沒有完善的結構,墓地極易出現泥土下陷或積水問題。


明塚的目的主要有以下三項:

  • 防沉降:硬化地台可穩固泥土,防止墓穴下陷。

  • 明邊界:明確墓位範圍,避免工程影響鄰位。

  • 防積水:排水孔設計可保持空氣流通與乾爽,讓墓穴潔淨無濕氣。

這看似技術性的安排,其實蘊藏着「為後代安心、為先人安寧」的貼心用意。

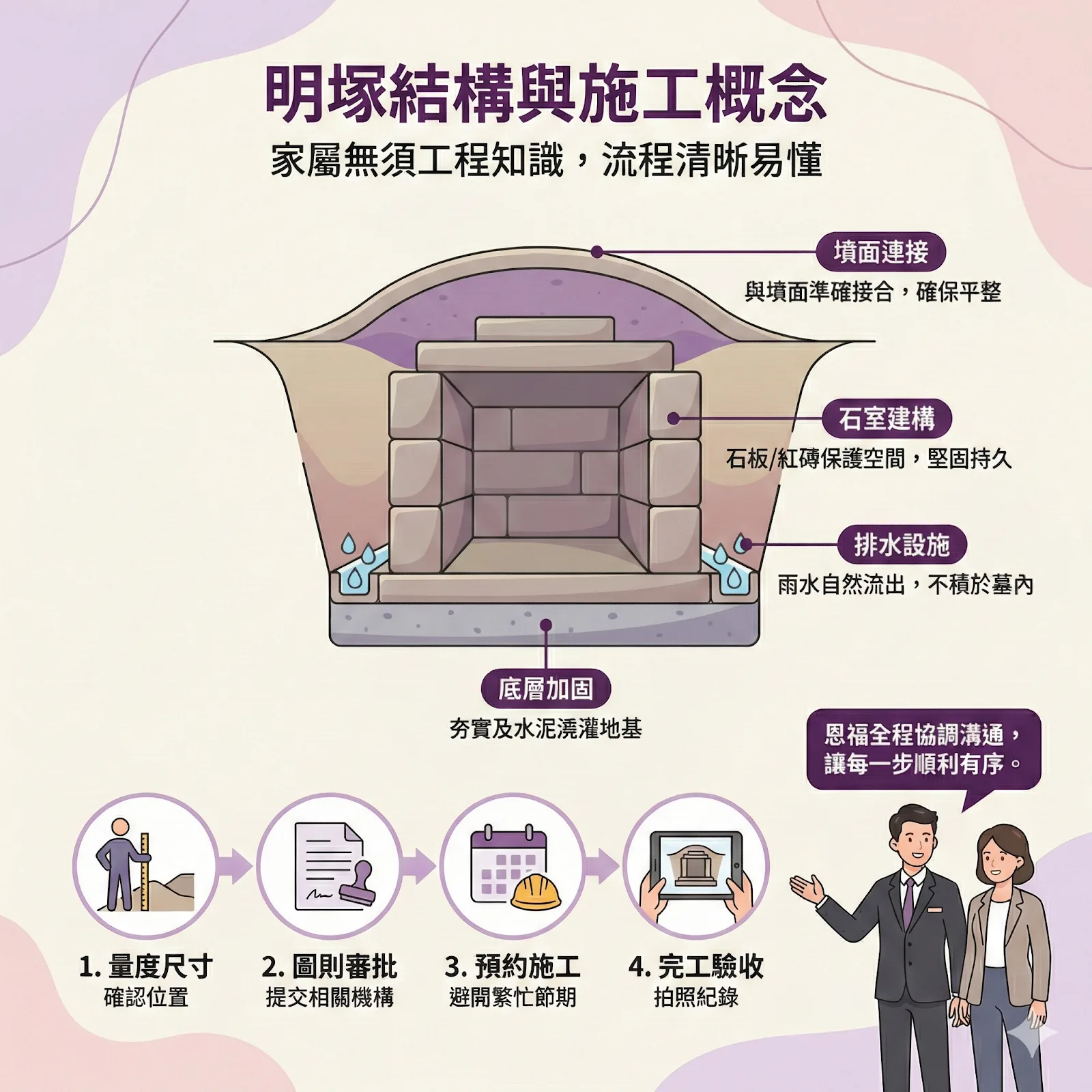

三、明塚的結構與施工概念

明塚施工流程示範:包含石室建構、底層水泥加固、排水設施安裝及與地面墳面的精準連接。

家屬無須具備工程知識,只需了解以下幾點,便能明白整體流程:

  • 石室建構:以石板或紅磚築成保護空間,堅固持久。

  • 底層加固:地下以夯實及水泥澆灌方式鞏固地基。

  • 排水設施:讓雨水可自然流出,不積於墓內。

  • 墳面連接:明塚上端需與之後的墳面準確接合,確保整體平整。


施工流程通常包括:

  1. 量度墓位尺寸及位置。

  2. 提交設計圖則至相關機構審批(如墳場辦事處或相關宗教團體)。

  3. 預約施工時段,避開清明或重陽等節期。

  4. 工程完成後,由管理方驗收及拍照紀錄。



恩福 會在整個過程中協助您與承造商溝通,讓每一步都順利有序、不再慌亂。





四、家屬應知道的事項(家屬必讀重點)

香港墳場施工規範:必須聘用持牌承造商、許可證 6 個月有效期及清明重陽節期停工守則。



不同墳場的要求略有不同,但最重要的三點如下:


  • 須聘用認可承造商:只有持牌及經核准的工程人員方可施工。

  • 許可證有效期六個月:如過期未動工,需重新申請。

  • 節期暫停開工:清明、重陽前後不允施工;一般需於落葬後一年內完成墳面鋪建。


這些規定表面上嚴謹,其實是為保障安全與品質——讓先人的安息之地經得起歲月的考驗。

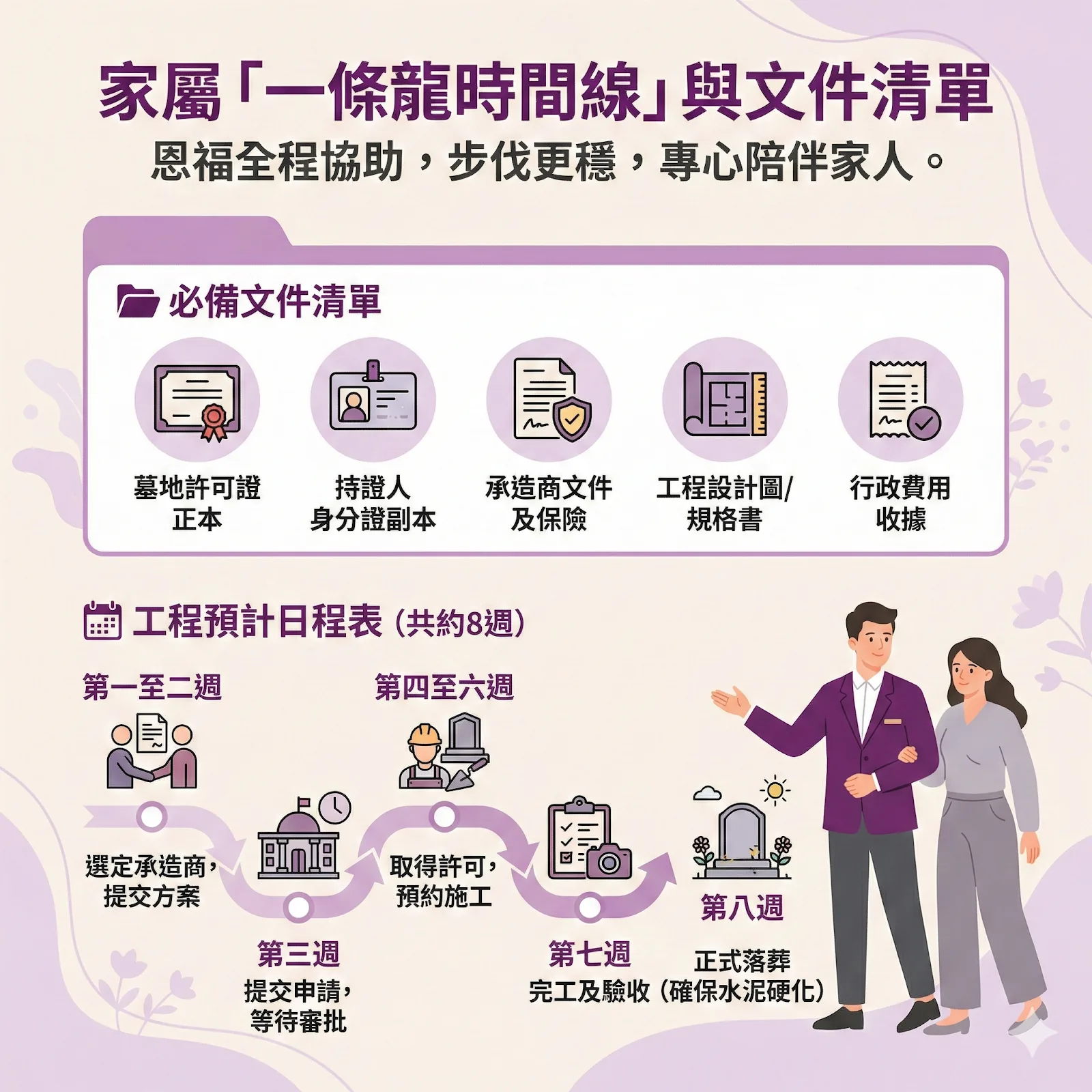

五、家屬「一條龍時間線」與文件清單

明塚工程申請文件清單:包括墓地許可證、設計圖則、承造商保險及為期 8 週的工程進度表。







在悲傷中籌備工程,若能提早準備,步伐便可更穩。以下是恩福建議的參考時程與文件清單:


📁 必備文件清單:

  • 墓地許可證正本

  • 持證人身份證副本

  • 承造商商業登記及保險文件

  • 工程設計圖或規格書

  • 已繳相關行政費用收據


📅 工程預計日程表:

  • 第一至二週:選定承造商並提交設計方案

  • 第三週: 提交申請,等待審批

  • 第四至六週: 取得許可後預約施工

  • 第七週: 完工及驗收

  • 第八週: 正式落葬(確保明塚水泥已完全硬化)。


這段時間,恩福 會為您跟進進度,確保工程符合規格,也讓您專心陪伴家人走過哀悼的時光。



六、 恩福殯儀提供的貼心支援


我們深明家屬在失去親人後的心情:既悲傷,又不知從何入手。恩福團隊 願意成為您的後盾,為您代辦並協調所有明塚工程事宜,包括:


  • 熟悉各大墳場規則,協助預約並避開停工期

  • 聯繫長期合作的合資格承造商,確保報價合理及施工品質

  • 全面統籌文件審核與時間規劃,確保落葬前一切妥當

  • 全程監督進度,為您守護每一個細節



我們的目標不只是完成工程,而是讓每一位先人安睡於穩固的土地中、每一位家屬都能放下心頭的掛念。



結語與專業建議


每一座明塚,都承載着家人對先人的思念與祝願。它或許不顯眼,卻穩穩守護着一段生命的歸宿。為親人築好明塚,不只是工程的一部分,更是一份心意——讓他們在大地懷抱中得以平靜長眠。


恩福 明白,辦理後事的每一個決定都不容易。若您感到不確定,或擔心步驟繁瑣,我們願意陪您同行,細心解說每一步,讓這段路不再孤單。

如有任何需要或查詢,歡迎聯絡我們,讓恩福與您一同守護那份愛,安然延續。



FAQ

視乎管理機構要求。大部分私營及宗教墳場均為強制要求,否則不予立碑;公眾墳場則強烈建議建造,以保障墓位長久穩固。

費用受地形、搬運距離及選用物料影響。一般介乎港幣一萬餘元至數萬元不等,建議先諮詢 恩福 以獲得認可石廠的報價。

不一定。即使六年後需要執骨,明塚結構能保護遺骸不受積水侵害,對家屬而言是一份尊嚴的體現與內心的平安。

不可以。必須聘請該墳場管理機構名單內的認可承造商。

這正是專業代辦的價值所在。我們會要求承造商在落葬前三天完成最終檢查,確保流程順利。
